Wissen › Artenschutz bei Bauvorhaben

Artenschutz bei Bauvorhaben.

Welche Arten löst mein Grundstück aus, welche Zeitfenster gelten dafür — und wann muss ich es wissen? Diese Seite ordnet Arten und Fristen aus Sicht des Projektzeitplans, für Investoren, Projektentwickler und Bauherren.

Was ein Bauvorhaben auslöst

Nicht das Vorhaben entscheidet — die Fläche.

Alle Vorhaben, die Umweltbelange berühren, sind artenschutzrechtlich zu betrachten — unabhängig davon, ob am Ende ein Wohnquartier, eine Halle oder eine Trasse entsteht. Ob daraus Auflagen werden, hängt allein davon ab, was auf der Fläche lebt.

Betroffen ist das Artenspektrum aus Anhang IV der FFH-Richtlinie zuzüglich aller europäischen Vogelarten. Den Rahmen setzen die Zugriffsverbote nach § 44 BNatSchG.

  • Tiere der besonders geschützten Arten dürfen nicht gefangen, verletzt oder getötet werden.
  • Streng geschützte Arten dürfen während empfindlicher Zeiten nicht erheblich gestört werden.
  • Fortpflanzungs- und Ruhestätten dürfen nicht beschädigt oder zerstört werden.
  • Wer draußen was verantwortet, ordnet die Schwesterseite Rollen und Ablauf.
Amphibienschutzzaun als Leiteinrichtung entlang der Hochleistungsstrecke Hamburg–BerlinLeiteinrichtung entlang der Baufläche — eine typische Auflage
Der Jahreskalender

Vier Zeitfenster, die den Bauablauf binden.

Artenschutz kostet selten Technik, sondern Kalender. Die folgenden Fenster laufen jedes Jahr gleich — wann sie im konkreten Projekt greifen, hängt von Witterung und Einzelfall ab.

  1. 01

    Gehölze beseitigen

    1. Oktober bis Ende Februar. Das Gegenstück zur gesetzlichen Sperrzeit vom 1. März bis 30. September (§ 39 Abs. 5 BNatSchG). Wer dieses Winterfenster verpasst, wartet regelmäßig bis zum nächsten Herbst. Ausnahmen im Einzelfall entscheidet die zuständige Behörde.

  2. 02

    Amphibienwanderung

    Ab Mitte Februar Zaun, Wanderung meist ab Ende Februar. Der Start ist witterungsabhängig und setzt bei milden, feuchten Nächten über etwa 5 °C ein. Wie lange täglich kontrolliert wird, gibt die Auflage vor — von einer einzelnen Wanderperiode bis zur Betreuung über die gesamte Bauzeit, einschließlich Rück- und Jungtierwanderung.

  3. 03

    Vogelbrutzeit

    Schwerpunkt März bis September. Die Brutzeit ist ein biologischer Zeitraum, kein Kalendertermin: Eulen und Greifvögel brüten ab Februar, Spätbruten reichen in den Oktober. Das Verbot greift immer dann, wenn eine Brut tatsächlich vorhanden ist. Auch das Winterfenster ist deshalb nicht automatisch frei — Höhlen- und Spaltenbäume können Fledermausquartiere enthalten, ebenfalls streng geschützt.

  4. 04

    Zauneidechse

    Aktiv etwa Ende März bis Ende September, Jungtiere bis in den Oktober. Eine Vergrämung wirkt nur in zwei Teilfenstern: April bis Mitte/Ende Mai und August bis Mitte/Ende September. Früh im Jahr begonnen wandern die Tiere zügiger ab — ideal vor der Eiablage.

Keine dieser Angaben ist ein fester Termin. Witterung, Lage der Fläche und die Vorgaben im jeweiligen Verfahren verschieben die Fenster von Jahr zu Jahr.

Die Arten, um die es geht

Streng geschützt nach Anhang IV.

Bei Bauvorhaben stehen in der Regel Amphibien und Reptilien im Vordergrund. Diese Arten sind streng geschützt — bei ihnen greift zusätzlich das Störungsverbot in empfindlichen Zeiten.

  • Amphibien: Kammmolch (Triturus cristatus), Rotbauchunke (Bombina bombina), Laubfrosch (Hyla arborea), Knoblauchkröte (Pelobates fuscus), Moorfrosch (Rana arvalis), Wechselkröte, Kreuzkröte.
  • Reptilien: Zauneidechse (Lacerta agilis) und Schlingnatter (Coronella austriaca).
  • Besonders, aber nicht streng geschützt: Erdkröte, Grasfrosch, Blindschleiche und Ringelnatter. Der Unterschied liegt nicht im Aufwand draußen, sondern im Verfahren: Bei zulässigen Eingriffen und Bauvorhaben beschränkt § 44 Abs. 5 BNatSchG die Prüfung auf die Arten des Anhangs IV und die europäischen Vogelarten.
  • Hinzu kommen alle europäischen Vogelarten — deshalb ist die Brutzeit auf fast jeder Fläche ein Thema.
Zauneidechse im Prachtkleid — streng geschützt nach Anhang IV der FFH-RichtlinieZauneidechse — streng geschützt nach Anhang IV
Woran Sie es auf der Fläche erkennen

Der Lebensraum verrät die Art.

Vor der Fachuntersuchung lässt sich schon bei der ersten Begehung abschätzen, ob ein Grundstück heikel wird. Drei Strukturtypen sind dafür ausschlaggebend.

  • Kleingewässer und Gräben

    Tümpel, Teiche, wasserführende Gräben: Hinweis auf Kammmolch, Rotbauchunke, Laubfrosch und — in Feuchtgrünland, Mooren und Auen — Moorfrosch.

  • Offene Sand- und Rohböden

    Grabbare Sandflächen sind der Landlebensraum der Knoblauchkröte und Eiablageplatz der Zauneidechse. Vegetationsarme Brachen mit temporären Kleingewässern sind das Umfeld von Wechselkröte und Kreuzkröte.

  • Steine, Totholz, Böschungen

    Steinschüttungen, Totholzhaufen, Bahn- und Straßenböschungen, sonnige Säume: klassische Zauneidechsen- und Schlingnatter-Habitate.

Diese Strukturen sind ein Verdachtsmoment, kein Nachweis. Was tatsächlich vorkommt, klärt die Fachuntersuchung — und die ist an Jahreszeiten gebunden.

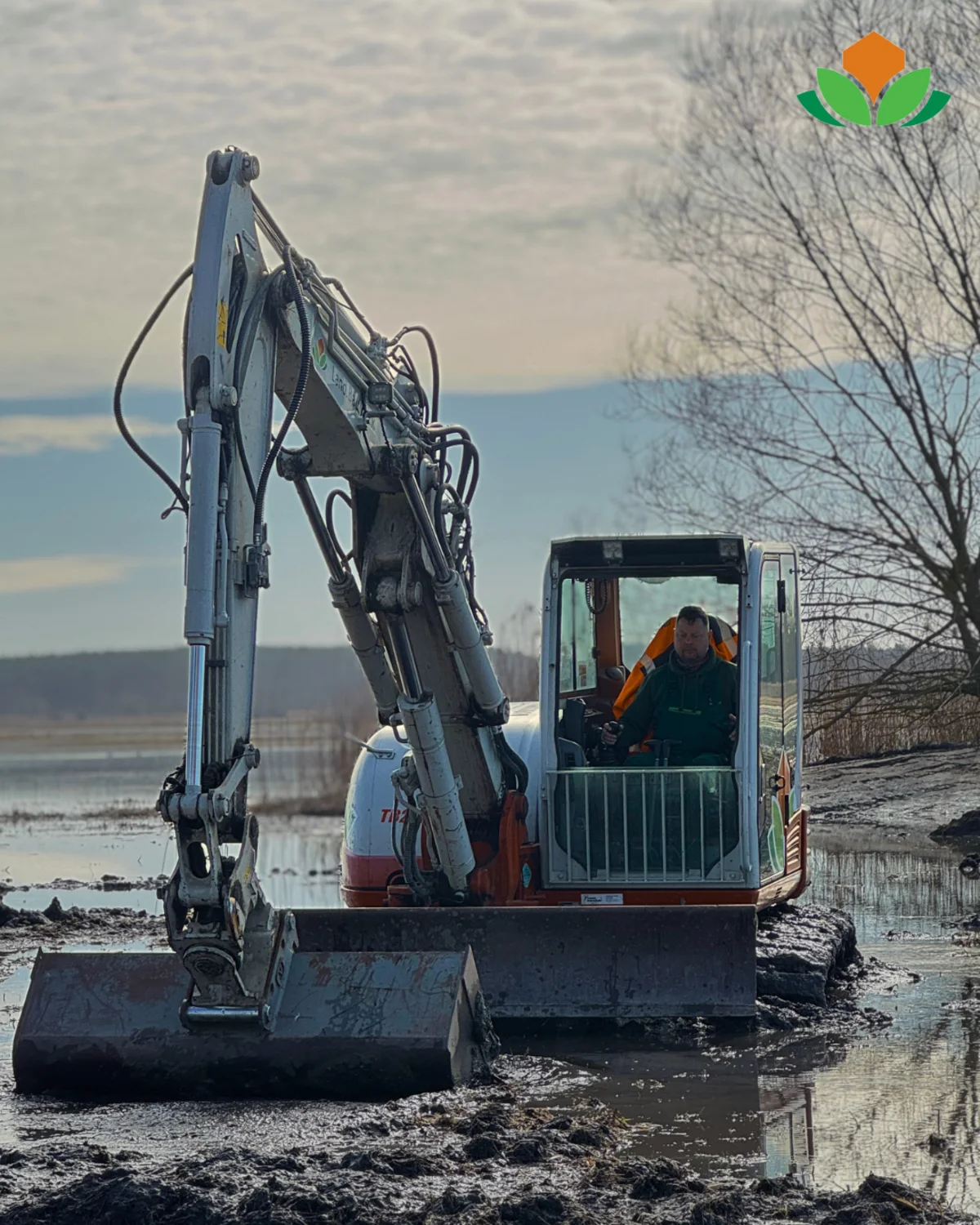

Im Bau befindliches Ersatzlaichgewässer — eine vorgezogene Ausgleichsmaßnahme entsteht vor dem Eingriff
Vorgezogener Ausgleich

CEF-Flächen entstehen vor dem Eingriff.

Vorgezogene Ausgleichsmaßnahmen sollen den Verlust auffangen, bevor er eintritt. Sie müssen funktionsfähig sein, bevor gebaut wird — und stehen damit ganz vorn im Terminplan, nicht am Ende.

Der Ablauf

Von der ersten Einschätzung zur Genehmigung.

Der Weg ist in jedem Verfahren ähnlich. Entscheidend ist, dass Schritt 2 nur in bestimmten Monaten überhaupt möglich ist: Wer im Sommer kauft und erst im Herbst prüfen lässt, kann Amphibien frühestens im Februar oder März des Folgejahres erfassen lassen, Zauneidechsen frühestens ab Ende März — der Genehmigungspfad verschiebt sich damit um eine ganze Saison, nicht um Wochen. Wer welchen Schritt übernimmt: Die Schritte 1 bis 3 liegen bei Gutachtern und Fachplanung, die Überwachung draußen bei der ökologischen Baubegleitung. Wir sind der bauausführende Betrieb — wir errichten, betreuen und dokumentieren die Maßnahmen, planen und begutachten aber nicht und ersetzen die ökologische Baubegleitung nicht.

  1. 01

    Habitatpotenzialanalyse

    Eine erste fachliche Einschätzung der Fläche: Welche Strukturen sind vorhanden, welche Arten kommen dort überhaupt in Betracht? Ergebnis ist ein begründeter Verdacht oder der Vorschlag, auf eine Kartierung zu verzichten — ob die Behörde dem folgt, entscheidet sie.

  2. 02

    Artspezifische Bestandserfassung

    Bei Verdacht wird gezielt kartiert — und zwar dann, wenn die jeweilige Art nachweisbar aktiv ist. Dieser Schritt ist der eigentliche Taktgeber im Zeitplan.

  3. 03

    Artenschutzrechtliche Prüfung

    Das Ergebnis wird gegen die Verbotstatbestände geprüft: Wird gefangen, verletzt, getötet? Wird erheblich gestört? Gehen Fortpflanzungs- oder Ruhestätten verloren?

  4. 04

    Vermeidung und Minderung

    Daraus folgen die Maßnahmen: Bauzeitenfenster, Leiteinrichtungen, Vergrämung, Abfangen und Umsetzen, ökologische Baubegleitung.

  5. 05

    Vorgezogener Ausgleich (CEF)

    Wo Vermeidung nicht ausreicht, entstehen Ersatzflächen — angelegt und entwickelt, bevor der Eingriff stattfindet.

  6. 06

    Umsetzung und Nachweis

    Draußen bauen, kontrollieren, dokumentieren. Wer dabei welche Rolle hat, steht auf der Seite Artenschutz am Bau.

Wildschutzzaun entlang einer Zaunlinie im WinterWinterarbeit — hier ein Wildschutzzaun an der Zaunlinie
Was Projektzeitpläne kippt

Vier Punkte kosten eine Saison.

Artenschutz verzögert Projekte selten durch die Maßnahme selbst. Verzögert wird, weil eine Frist verpasst wurde, die im Jahr nur einmal offensteht.

  • Voruntersuchung zu spät beauftragt. Fällt die Erfassung aus dem Aktivitätszeitraum der Zielart, gibt es kein belastbares Ergebnis — und der Antrag wartet auf das nächste Jahr.
  • Rodung im Sperrzeitfenster geplant. Zwischen dem 1. März und 30. September ist Freimachen von Gehölzen keine Terminfrage mehr, sondern eine Genehmigungsfrage.
  • Zaun steht nach Wanderbeginn. Eine Leiteinrichtung, die zu spät kommt, sperrt Tiere im Baufeld ein statt aus — und das Baufeld bleibt gesperrt.
  • CEF-Fläche nicht rechtzeitig funktionsfähig. Sie muss vor dem Eingriff nutzbar sein. Wird sie parallel zum Bau geplant, verschiebt sich der Eingriff, nicht der Ausgleich.
  • Dokumentation lückenhaft. Was nicht protokolliert ist, gilt bei der Abnahme als nicht geschehen — auch wenn draußen alles richtig lief.
Wenn die Auflage steht

Was daraus draußen gebaut wird.

Planung und Gutachten geben die Maßnahme vor. Wir sind der bauausführende Betrieb, der sie errichtet, betreut und dokumentiert — bundesweit, mit Sitz in der Prignitz.

Wie das in einem echten Projekt aussieht, zeigen unsere Referenzprojekte — darunter das Kammmolch-Laichgewässer in Wustermark bei Berlin.

Häufige Fragen

Kurz beantwortet.

Welche Arten machen ein Baugrundstück artenschutzrelevant?
Betrachtet wird das Artenspektrum aus Anhang IV der FFH-Richtlinie sowie alle europäischen Vogelarten. Bei Amphibien und Reptilien sind das unter anderem Kammmolch, Rotbauchunke, Laubfrosch, Knoblauchkröte, Moorfrosch, Wechselkröte, Kreuzkröte, Zauneidechse und Schlingnatter. Ob sie vorkommen, klärt eine Untersuchung der Fläche — nicht die Erfahrung aus dem Nachbarprojekt.
Was ist der Unterschied zwischen besonders und streng geschützt?
Alle Arten des Anhangs IV der FFH-Richtlinie sind streng geschützt, für sie gilt zusätzlich das Störungsverbot während empfindlicher Zeiten. Erdkröte, Grasfrosch, Blindschleiche und Ringelnatter sind besonders, aber nicht streng geschützt. Der Unterschied wirkt sich darauf aus, welche Verbotstatbestände geprüft werden und wie aufwendig das Verfahren wird.
Wann dürfen Gehölze auf dem Grundstück beseitigt werden?
Für Bäume außerhalb des Waldes sowie für Hecken, Gebüsche und andere Gehölze gilt eine gesetzliche Sperrzeit vom 1. März bis 30. September (§ 39 Abs. 5 BNatSchG); einzelne Länder können den Zeitraum erweitern oder um bis zu zwei Wochen verschieben. Im Wald und auf gärtnerisch genutzten Flächen greift die Vorschrift nicht. Sie kennt außerdem gesetzliche Ausnahmen, unter anderem für behördlich zugelassene Maßnahmen und für Rodungen als Teil eines zulässigen Eingriffs oder eines nach Baurecht zulässigen Vorhabens — ob eine davon greift, steht in Ihrer Zulassung. Unabhängig davon bleiben die Zugriffsverbote des § 44 BNatSchG bestehen: Ein zulässiger Rodungstermin ersetzt keine Kontrolle auf besetzte Brut- und Ruhestätten.
Warum kann eine Bestandserfassung nicht sofort starten?
Arten werden nur dann sicher nachgewiesen, wenn sie aktiv sind. Amphibien werden zur Wanderung und Laichzeit erfasst, die Zauneidechse in ihrer Aktivitätsphase etwa zwischen Ende März und Anfang September. Wer außerhalb dieser Zeiten beauftragt, bekommt kein belastbares Ergebnis und wartet auf die nächste Saison.
Wann wirkt eine Vergrämung der Zauneidechse?
Sinnvoll ist sie in der Aktivitätszeit der Tiere, also etwa von April bis Mitte oder Ende Mai und noch einmal von August bis Mitte oder Ende September. Wird früh im Jahr begonnen, wandern die Tiere zügiger ab — ideal vor der Eiablage. Der genaue Zeitpunkt hängt von Witterung und Vorgabe im Einzelfall ab.
Was bedeutet es, dass CEF-Maßnahmen vorher funktionsfähig sein müssen?
Vorgezogene Ausgleichsmaßnahmen sollen den Verlust einer Fortpflanzungs- oder Ruhestätte auffangen, bevor er eintritt. Die Ersatzfläche muss deshalb bereits vor dem Eingriff angelegt und von der Zielart nutzbar sein. Für den Zeitplan heißt das: Diese Fläche entsteht nicht parallel zum Bau, sondern davor.

Stand: Juli 2026 · Diese Seite ordnet Arten, Fristen und Abläufe ein und ersetzt keine Rechtsberatung. Was im konkreten Verfahren gilt, entscheiden die zuständige Behörde und die Planung: in Brandenburg in der Regel die Untere Naturschutzbehörde beim Landkreis oder der kreisfreien Stadt, in Berlin die Unteren Naturschutzbehörden der Bezirksämter mit der Senatsverwaltung als Oberster Naturschutzbehörde, in Hamburg die Behörde für Umwelt, Klima, Energie und Agrarwirtschaft (BUKEA) mit den bezirklichen Fachämtern.
