Artenschutz am Bau: wer macht was.
Zwischen Gutachten, Behörde, ökologischer Baubegleitung und Baustelle gehen Zuständigkeiten schnell durcheinander. Diese Seite ordnet die Rollen und den Ablauf aus Sicht des Betriebs, der die Maßnahmen draußen umsetzt, in Brandenburg und bundesweit.
Zugriffsverbote nach § 44 BNatSchG
Wenn geschützte Arten auf einer Fläche vorkommen, ist Artenschutz am Bau eine Bedingung, unter der gebaut werden darf. Grundlage sind die Zugriffsverbote nach § 44 BNatSchG: Tiere besonders geschützter Arten dürfen nicht gefangen, verletzt oder getötet, streng geschützte Arten während empfindlicher Zeiten nicht erheblich gestört und Fortpflanzungs- oder Ruhestätten nicht beschädigt oder zerstört werden. Diese Verbote gelten auf der Fläche, unabhängig davon, wie weit die Bauplanung schon ist. Wir sind der bauausführende Betrieb, der die daraus abgeleiteten Maßnahmen errichtet, betreut und dokumentiert.
- Was auf einer Fläche vorkommt, klärt eine artenschutzrechtliche Prüfung durch Gutachter, nicht die Baustelle.
- Aus dem Ergebnis werden Auflagen: Bauzeitenregelung, Leiteinrichtungen, Vergrämung, Umsiedlung, Ersatzhabitate, ökologische Baubegleitung.
- Die Auflagen stehen in LBP, UVP-Unterlagen, im artenschutzrechtlichen Fachbeitrag oder direkt im Leistungsverzeichnis.
- Zuständige Behörde ist in Brandenburg in der Regel die Untere Naturschutzbehörde bei Landkreis oder kreisfreier Stadt.
Leiteinrichtung entlang der Baufläche — vor Baubeginn errichtetSo läuft eine Artenschutzmaßnahme in der Praxis.
Was genau gefordert ist, unterscheidet sich von Projekt zu Projekt und steht in Gutachten, Zulassung und den Vorgaben der ökologischen Baubegleitung. So sieht der typische Ablauf aus, wenn wir die Ausführung übernehmen:
- 01
Auflage sichten
Wir lesen die Auflagen aus LBP, UVP oder Leistungsverzeichnis und klären früh, was zu bauen ist: Zaunart, Länge, Fangeimer, Kontrollrhythmus, Laufzeit, Rückbau.
- 02
Ortstermin und Abstimmung
Fläche begehen, Zaunlinie mit der ökologischen Baubegleitung festlegen, Zufahrten und Lagerplätze klären. Hier entscheidet sich, ob die Linie später auch kontrollierbar ist.
- 03
Leiteinrichtung errichten
Der Schutzzaun wird vor Baubeginn und vor der Wanderung gestellt, mit Fangeimern an den vorgesehenen Punkten. Steht der Zaun erst nach Wanderbeginn, sind Tiere bereits im Baufeld, und die Baufreigabe verschiebt sich.
- 04
Kontrollgänge und Instandhaltung
Tägliche Kontrollgänge, in der Wanderzeit 7 Tage die Woche: Eimer leeren, Funde erfassen, Zaun auf Schäden prüfen und reparieren. Wild, Sturm und Baustellenverkehr beschädigen Leiteinrichtungen. Ohne Instandhaltung ist ein Zaun nach wenigen Wochen wirkungslos.
- 05
Ersatzhabitate anlegen
Wo gefordert, entstehen vor dem Abfang Totholz, Steinriegel, Sandflächen oder Kleingewässer, damit die Tiere dorthin umgesetzt werden können. Wir legen sie an, entwickeln sie und pflegen sie über die vereinbarte Laufzeit.
- 06
Abfangen und Umsiedeln
Wir fangen die Tiere schonend ab und setzen sie gemäß Vorgabe um. Jeder Fund steht mit Art, Anzahl, Fundort und Verbleib im Tagesprotokoll.
- 07
Baufeld freimachen
Erst wenn die Fläche gesichert ist und die ökologische Baubegleitung freigibt, folgt die Räumung im Zuge der Baufeldfreimachung, im vorgegebenen Zeitfenster und mit bodenschonender Technik.
- 08
Rückbau und Abschlussbericht
Nach Maßnahmenende bauen wir die Zäune zurück. Die Tages- und Monatsprotokolle laufen im Abschlussbericht zu einer geschlossenen Nachweiskette zusammen.
Rollen am Bau: Gutachter, öBB und ausführender Betrieb
Viele Missverständnisse am Bau entstehen, weil diese drei Rollen vermischt werden. Die drei Zuständigkeiten und was jede im Projekt verantwortet:
Gutachter und Planung
Erfassen die Arten, führen die artenschutzrechtliche Prüfung durch und leiten daraus die Maßnahmen ab.
Ökologische Baubegleitung
Überwacht draußen, ob die Auflagen eingehalten werden, weist an und ist Ansprechpartner Richtung Behörde.
Ausführender Betrieb
Das sind wir: bauen, kontrollieren, abfangen, umsetzen, instandhalten, dokumentieren, zurückbauen.
Wir planen nicht, begutachten nicht und ersetzen die ökologische Baubegleitung nicht. Diese Seite ordnet Abläufe und ersetzt keine Rechtsberatung. Welche Arten und Fristen ein Bauvorhaben auslöst, steht unter Artenschutz bei Bauvorhaben. Was im Einzelfall gilt, entscheiden die zuständige Behörde und die Planung im jeweiligen Verfahren.
Typische Terminrisiken bei Artenschutzauflagen
Wenn Artenschutzauflagen Termine kosten, liegt es meist an verpassten Zeitpunkten oder an Lücken im Nachweis, die erst bei der Abnahme auffallen. Diese Punkte begegnen uns in Projekten am häufigsten:
- Der Zaun steht zu spät. Die Wanderzeit richtet sich nach der Witterung und nicht nach dem Bauzeitenplan. Der Zaun muss stehen, bevor die ersten Tiere laufen.
- Das Rodungsfenster ist eng. Für das Beseitigen von Gehölzen gilt bundesweit eine gesetzliche Sperrzeit vom 1. März bis 30. September (§ 39 Abs. 5 BNatSchG). In der Sperrzeit geht es nur mit einer gesetzlichen Ausnahme, etwa für zulässige Bauvorhaben mit bloß geringfügigem Gehölzbewuchs, oder mit einer Ausnahme oder Befreiung der Behörde. Was gilt, steht in der Bauzeitenregelung der Genehmigung.
- Die Kontrollpflicht wird unterschätzt. Fangeimer dürfen auch über ein Wochenende nicht unkontrolliert bleiben. In der Wanderzeit kontrollieren wir 7 Tage die Woche.
- Zaunschäden bleiben liegen. Eine beschädigte Leiteinrichtung erfüllt ihren Zweck nicht mehr. Instandhaltung gehört von Anfang an in Leistung und Preis.
- Die Dokumentation ist lückenhaft. Ohne Protokoll fehlt der Nachweis, auch wenn draußen alles richtig lief.
- Die Zaunlänge ist strittig. Wir messen Zaunlinien wo möglich per Drohne auf und weisen die Länge aus dem GPS-Track der Drohne nach, in einem Projekt zum Beispiel 1.240 m.
Kontrollgang am Fangeimer — in der Wanderzeit 7 Tage die Woche

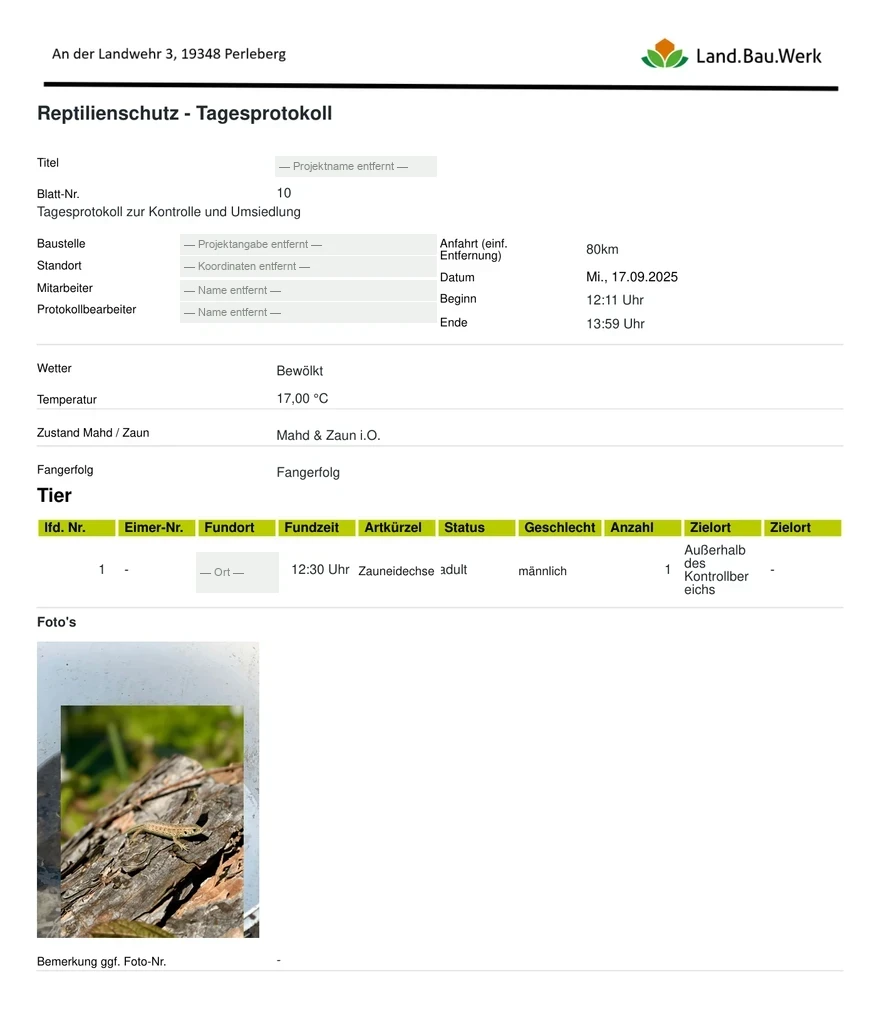

Tagesprotokoll — Grundlage der späteren NachweisketteVom Protokoll zum Bericht.
Zur Abnahme gehören Protokolle, Aufmaß und Abschlussbericht. Die Dokumentation entsteht Tag für Tag auf der Fläche und lässt sich nicht rückwirkend herstellen.
- Tagesprotokoll: Art, Anzahl, Fundort, Witterung und Verbleib der Tiere, erfasst am Tag des Kontrollgangs.
- Monatsprotokoll: die Verdichtung für Auftraggeber, Behörde und ökologische Baubegleitung.
- Aufmaß der Zaunlinie: per Drohne aufgemessen, als gemeinsame Grundlage für Abrechnung und Dokumentation.
- Abschlussbericht: alle Protokolle und das Aufmaß, zusammengeführt am Ende der Maßnahme.
Leistungen zur Umsetzung der Artenschutzauflage
Welche Maßnahme gefordert ist, steht im Gutachten. Was sie draußen bedeutet, zeigen die Leistungsseiten. Eine Übersicht gibt der Bereich Artenschutz: Zäune, Kontrollen und Umsiedlung.

Amphibienschutzzaun
Leiteinrichtung aufbauen, mit Fangeimern betreuen, instandhalten und nach Maßnahmenende zurückbauen.

Reptilienschutz
Schutzzäune für Reptilien, Abfangen und Umsetzen der Tiere, dokumentiert über die gesamte Laufzeit.

Ersatzhabitate
Totholz, Steinriegel, Sandflächen und Kleingewässer anlegen, entwickeln und über die Laufzeit pflegen.
Kommen zur Artenschutzauflage noch Kompensationsauflagen, hilft der zweite Artikel weiter: Ausgleich oder Ersatz.
Wanderzeiten und Bauzeitenfenster
Steht der Zaun erst nach Beginn der Wanderung, bleibt das Baufeld gesperrt, bis die Fläche nachweislich frei ist. Wer die Leiteinrichtung vor der Saison beauftragt, vermeidet diese Wartezeit.
Artenschutzauflagen umsetzen und dokumentieren
Wir setzen seit 2015 Artenschutzauflagen draußen um, mit eigener Mannschaft, Sitz in der Prignitz und bundesweit im Einsatz.
Kontrolle auch am Wochenende
In der Wanderzeit 7 Tage die Woche auf der Linie. Die Fangeimer werden täglich geleert, auch am Wochenende.
Dokumentation
Tages- und Monatsprotokolle plus Abschlussbericht, für Auftraggeber, Behörde und öBB nachvollziehbar.
Eigene Mannschaft
Zaunbau, Kontrolle, Umsiedlung, Ersatzhabitate und Rückbau machen dieselben Leute, ohne Gewerke-Schnittstellen.
Kurz beantwortet.
Wo finde ich die Fristen im Überblick?
Wer übernimmt die ökologische Baubegleitung?
Was regeln die Zugriffsverbote nach § 44 BNatSchG auf einer Baustelle?
Welche Behörde ist in Brandenburg zuständig?
Was gehört in die Nachweiskette einer Artenschutzmaßnahme?
Was bedeutet Vergrämung?
Stand: Juli 2026 · Diese Seite ordnet Abläufe ein und ersetzt keine Rechtsberatung.
